Avanzamento Lavori
La Parrocchia > Nuovi Lavori
Fotografie dei Lavori
Pratiche Tecniche ed Amministrative
02 Marzo 2022

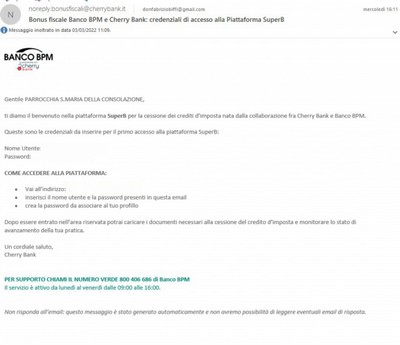

Accreditamento su Piattaforma Cherry106 BPM
per recupero del credito fiscale

03 Marzo 2022
Riunione tra il Committente, la Ditta e il Direttore Lavori nella quale si è stabilito:
1. Recupero angrafica e dati per la presentazione della CILA (inizio dei lavori)
2. Inizio lavori previsto per lunedì 28 Marzo 2022
3. Durata lavori: max 120 giorni
4. Crono-programma generale delle lavorazioni:
a) tetto canonica e solare termico;
b) fotovoltaico;
c) tetto chiesa e teatro;
d) giardino esterno
28 Marzo 2022
data di Inizio Lavori
da definire:
Fine lavori Ecobonus e Pratica ENEA
Pratica Fotovoltaico (GSE)
Caricamento dai su Cherry 106 (Credito Fiscale)
